Затримки¶

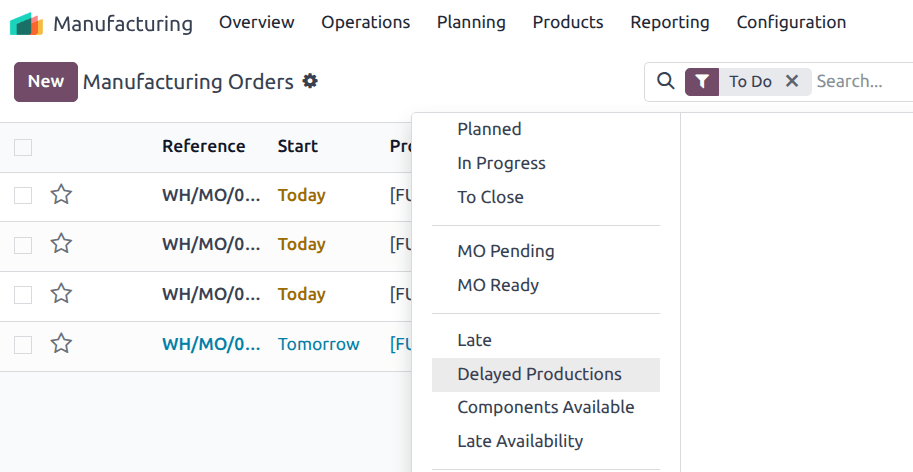

Застосунок Виробництво Odoo відображає затримки у виробничих замовленнях через фільтр Відкладені виробництва. Якщо дата завершення MO перевищує його кінцевий термін, кінцевий термін виділяється червоним кольором, щоб привернути увагу до затримки.
Розрахунок кінцевого терміну¶
Кінцевий термін MO залежить від способу створення MO і розраховується таким чином:
Виготовлення на замовлення: кінцевий термін MO — це дата доставки замовлення на продаж.
Поповнення: кінцевий термін MO — це сьогодні + час виробництва.
Вручну створене ВЗ: поле кінцевого терміну залишається порожнім.
Важливо

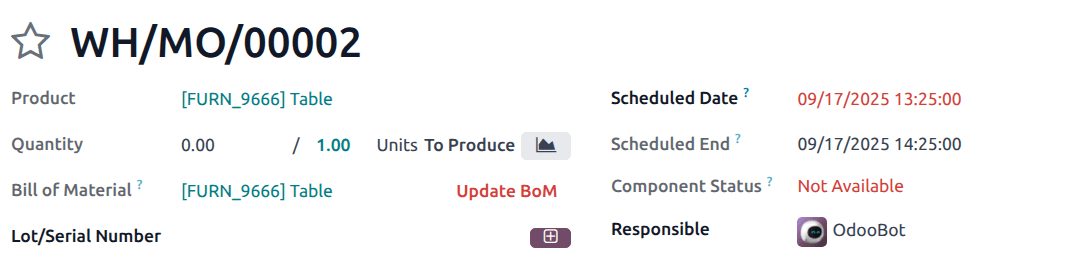

Кінцевий термін MO — це не те саме, що дата завершення MO.
Дата завершення розраховується так:
Фільтри¶
Доступно кілька додаткових фільтрів для відстеження затримок:
Відкладені виробництва: заплановані дата початку MO пізніше за кінцевий термін.
Запізнення: заплановані дата завершення MO перевищує кінцевий термін, виділено червоним.
Пізня доступність: один або кілька необхідних компонентів недоступні до кінцевого терміну. Наприклад, підтверджене замовлення на закупівлю або виробниче замовлення на компоненти заплановано завершити після кінцевого терміну MO.
Компоненти доступні: усі компоненти доступні для початку виробництва.
Приклад використання¶
Розглянемо MO з кінцевим терміном 17 вересня:
Якщо виробництво за MO починається після 17 вересня, воно з’являється у фільтрі Відкладені виробництва.
Якщо заплановано надходження необхідних компонентів після 17 вересня, MO з’являється у фільтрі Пізня доступність.
Якщо MO має заплановану дату завершення після 17 вересня, він з’являється у фільтрі Прострочено.
Комбінуючи ці індикатори, планувальники можуть швидко визначити, де виробництво ризикує не виконати зобов’язання з доставки.
