Віхи проєкту¶
Віхи дозволяють відстежувати поточну роботу над проєктом, позначаючи послідовність ключових кроків, які необхідно досягти до завершення проєкту. Віхи особливо корисні у дорогих, тривалих або масштабних проєктах. Їх можна використовувати суто для індикативних цілей як спосіб забезпечити своєчасне завершення проєкту.
Віхи також можна використовувати як основу для виставлення рахунків клієнту. Це приносить користь обом сторонам, оскільки забезпечує послідовний грошовий потік для фінансування проєкту та дозволяє клієнту оплачувати проєкт декількома частинами.
Налаштування¶
Увімкніть віхи для потрібного проєкту, відкривши застосунок Проєкт, натиснувши (вертикальне три крапки) на картці проєкту та натиснувши Налаштування. У розділі Управління завданнями увімкніть Віхи.
Примітка
Віхи автоматично вмикаються для проєктів, створених із замовлення на продаж для послуги, яка виставляється за віхами.
Налаштуйте віхи проєкту, натиснувши (вертикальне три крапки) на картці проєкту та вибравши Віхи. Створіть віху, натиснувши Створити, ввівши Назву віхи, вибравши Термін за бажанням та натиснувши Зберегти.
Додайте або видаліть опції, натиснувши повзунки. Наступні опції актуальні при використанні виставлення рахунків на основі віх:
Елемент замовлення на продаж: це поле заповнюється автоматично номером замовлення на продаж.
Кількість (%): відсоток від замовленої кількості, який буде автоматично доставлено по замовленню на продаж після того, як віха буде позначена як досягнута.
Після налаштування віх ви можете пов’язати завдання проекту з віхами. Для цього перейдіть до проекту, в якому ви створили віхи, потім клацніть одне із завдань, щоб відкрити його. Потім клацніть поле Віха, щоб відкрити спадне меню. Виберіть потрібну віху зі списку.
Після завершення всіх завдань, пов’язаних з віхою (позначених як Виконано або Скасовано), віха буде автоматично позначена як Досягнута в . Ви також можете встановити прапорець Досягнута вручну, коли віху досягнуто. Встановлення прапорця вручну не вплине на завдання, пов’язані з віхою.
Використання віх¶
Odoo пропонує кілька способів нагляду за віхами проекту та їх зв’язком із поточними завданнями.

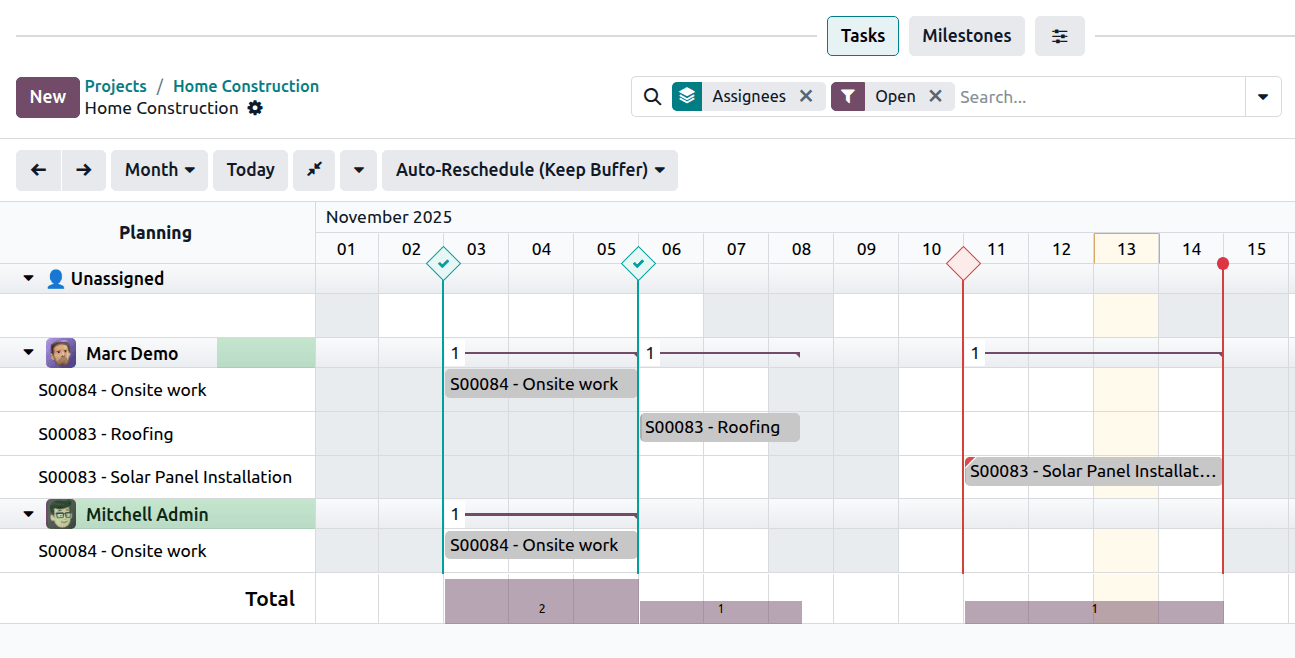

У представленні Ганта віха відображається як вертикальна лінія, позначена ромбом, що показується в день граничного терміну віхи. Лінія закодована синім кольором, щоб вказати, що віха ще не досягла свого граничного терміну, або вона була позначена як досягнута (у цьому випадку на віхі відображається галочка). Віха закодована червоним кольором, якщо вона не була досягнута до свого граничного терміну.
Якщо граничний термін віхи припадає на той самий день, що й граничний термін проекту, вона відображається вертикальною лінією, позначеною колом, і застосовуються ті самі принципи кольорового кодування, що й вище.
Окрім представлення Ганта, ви також можете створювати, редагувати та позначати віхи як досягнуті з дашборду проекту.
